9月2日,在榆林市府谷縣郭家灣村的35千伏郭家灣變電站內,國網榆林供電公司工作人員正緊張有序地開展10千伏開關柜及綜合自動化系統改造第三階段工作?,F(xiàn)場分工明確、協作高效:一次檢修人員依次拆除郭礦I線、大昌汗線等7條出線電纜,并將其接入臨時開關柜;與此同時,二次檢修人員同步推進2號主變壓器保護測控裝置的更換、3501開關的保護調試。
35千伏郭家灣變電站自1991年投運以來,已持續運行超過30年,承擔著周邊礦區及郭家灣村的重要供電任務。由于設備長期運行,其10千伏開關柜及保護系統出現元器件嚴重老化、絕緣性能下降、外殼銹蝕、機構卡澀、操作按鍵失靈等多類缺陷。加之原有柜型早已停產,備品備件難以采購,技術支撐滯后,導致運維檢修難度不斷加大,供電可靠性和電網安全運行面臨嚴重威脅。
為徹底消除設備隱患,國網榆林供電公司于今年啟動該站10千伏配電室的全面改造工程。改造內容包括更換10千伏開關柜22面、穿墻套管6只、站用變2臺、主變進線架空母線橋2座,并對繼電保護系統進行整體升級。通過設備整體迭代與智能化改造,將徹底消除結構性隱患,顯著提升設備健康水平、供電保障能力及自動化運行效率。

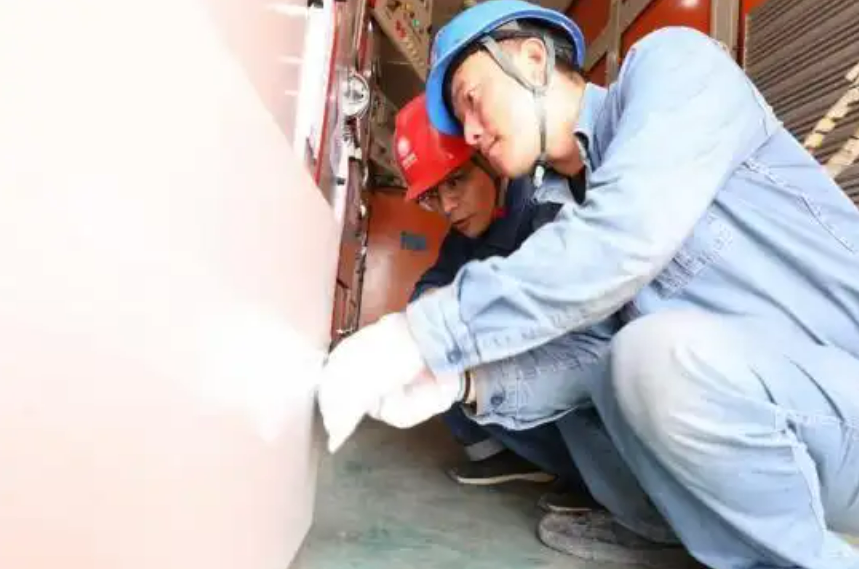

(一次檢修人員查看過渡柜開關設備)
據悉,本次改造工程共分10個階段推進,總工期96天。為保障工程順利實施,公司成立專項工作小組,構建業務管理與安全監督綜合機制,并下設技術、安全、驗收和物資保障四個專業小組,分工協作、統籌推進。改造前,公司已組織開關、主變、帶電檢測等多專業聯合開展設備狀態評估,精準編制施工方案和應急保電預案。施工期間,采取臨時開關柜轉供電等措施,最大限度減少對電力用戶的影響,確保電網在改造過程中平穩運行。
“針對各階段作業現場的關鍵風險點,我們每周集中會審作業計劃與施工方案,嚴抓現場勘查及作業執行,全力打造標準化作業現場。”35千伏郭家灣變電站10千伏開關柜改造工程項目經理高赟介紹。
不僅是郭家灣變電站,在今年秋檢期間,該公司還同步推進110千伏郭家灣變、橫山變、廟溝門變等4座變電站的開關柜改造工作,系統治理榆林電網老舊設備存量問題,全面推動電網向智能化、數字化轉型升級。
“此次集中開展老舊開關柜改造,實現了一次設備與二次系統的同步升級,將顯著提升變電站的綜合自動化水平,為今后實現智能運維和遠程監控奠定堅實基礎。”國網榆林供電公司副總工程師張鋒表示。
